Solarspeicherpark Regenstauf

In Regenstauf entstehen unter der Leitung von Windpower aus Regensburg zwei große Solarparks mit Grünstromspeichern,
an denen Sie sich über die BERR als Kleinanleger beteiligen konnten.
Diese Parks sind Regenstauf 1, Ellmau und Regenstauf 2, Schönleiten.

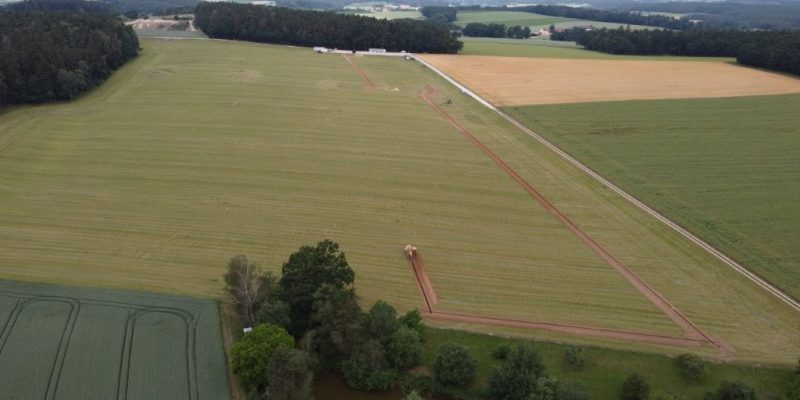

Der Solarspeicherpark Ellmau mit 16.992,99 kWp PV-Leistung und 28.800 kWh Grünstromspeicher-Kapazität liegt in der Gemarkung Buchenlohe im Gemeindegebiet von Regenstauf. Die Windpower Regenstauf 1 Solar GmbH & Co. KG (Betreibergesellschaft) erwirbt diesen schlüsselfertig von der Windpower GmbH (Generalunternehmer). Der zukünftige Netzverknüpfungspunkt am Umspannwerk (UW) Diesenbach an der A93 wurde von Windpower gemeinsam mit Partnern bereits realisiert. Der Park mit einem Zuschlag aus der Innovationsausschreibung der Bundesnetzagentur mit einer Höhe von 5,38 ct/kWh und einer Leistung von 17 MW soll vor dem 01.01.2027 in Betrieb gehen.

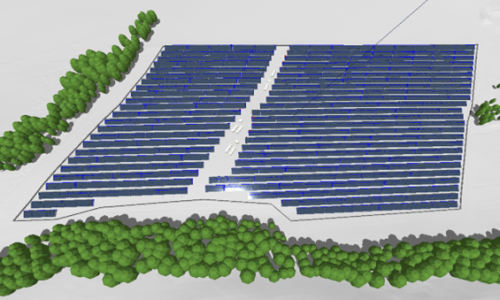

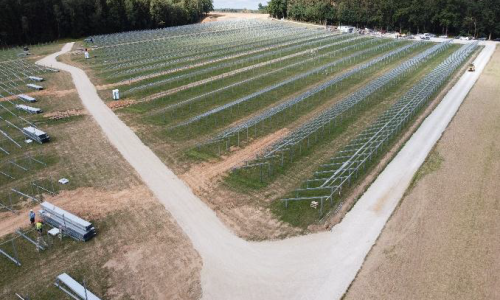

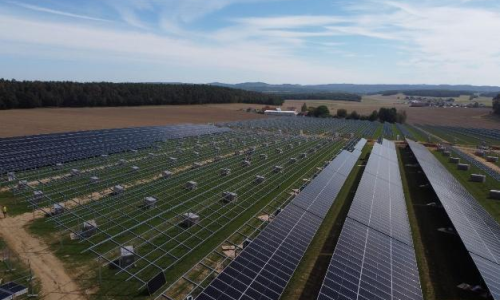

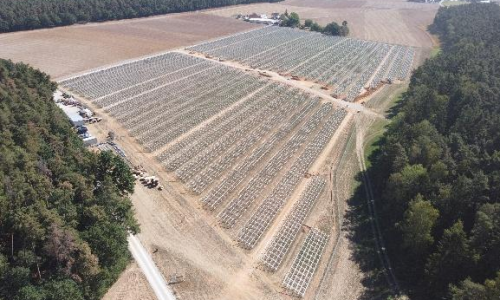

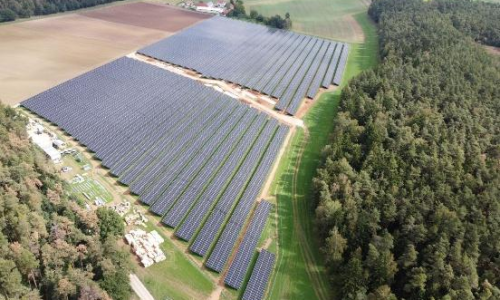

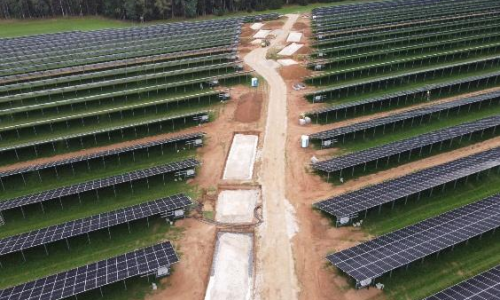

Am Standort Ellmau ist der Solarpark mittlerweile mechanisch vollständig errichtet: Rammarbeiten, Unterkonstruktion, Modulmontage sowie die Verkabelung der PV-Anlage bis einschließlich der Wechselrichter sind abgeschlossen. Aktuell laufen die Fundamentierungsarbeiten für die künftigen Trafostationen und Batteriespeicher, die bereits weitestgehend abgeschlossen sind. Dank der günstigen Witterung liegen die Bauarbeiten sogar einige Wochen vor dem ursprünglichen Zeitplan, wodurch im weiteren Bauablauf eine kurze Lücke entsteht, bis die Trafostationen im November und die Batteriespeicher im Dezember angeliefert werden. Der bereits errichtete Blendschutz entlang der angrenzenden Straße bleibt bestehen; langfristig wird an dieser Stelle eine Hecke als dauerhafter Blendschutz gepflanzt. Zudem ist das geplante Eigenkapital für das Projekt vollständig gezeichnet; die Gespräche zur langfristigen Fremdkapital-Finanzierung befinden sich weiterhin in der finalen Phase.

3D Animation Solarspeicherpark Regenstauf 1
Achtung, mit dem Klicken auf den Link laden Sie große Datenmengen über 100 MB.

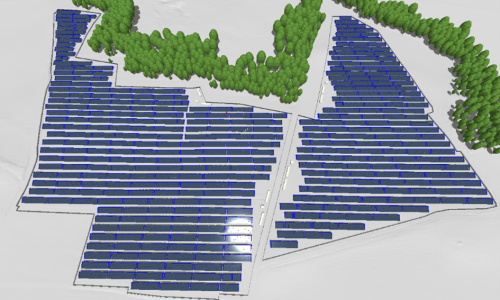

Dieser Solarspeicherpark mit 19.901,70 kWp PV-Leistung und 32.000 kWh Grünstromspeicher-Kapazität liegt in der Gemarkung Schönleiten im Gemeindegebiet von Regenstauf. Die Windpower Regenstauf 2 Solar GmbH & Co. KG (Betreibergesellschaft) erwirbt diesen schlüsselfertig von der Windpower GmbH (Generalunternehmer). Er wird auch am gleichen zukünftigen Netzverknüpfungspunkt UW Diesenbach angeschlossen werden. Der Park mit einem Zuschlag aus dem ersten Segment PV-Freiflächen der Bundesnetzagentur mit einer Höhe von 4,64 ct/kWh und einer Leistung von 20 MW soll ebenfalls vor dem 01.01.2027 in Betrieb gehen.

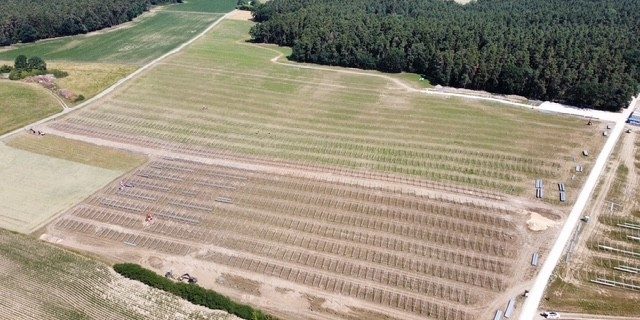

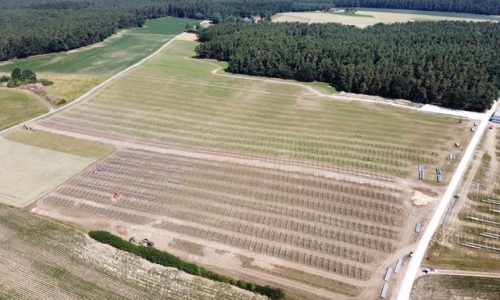

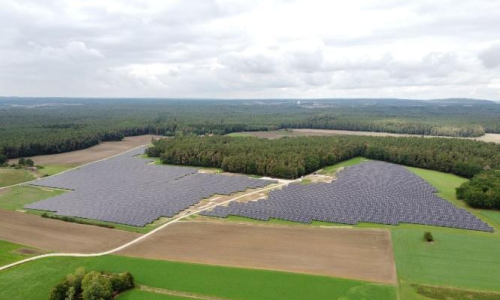

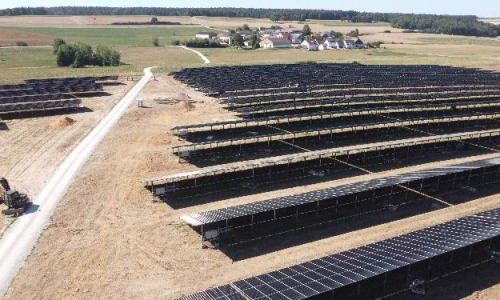

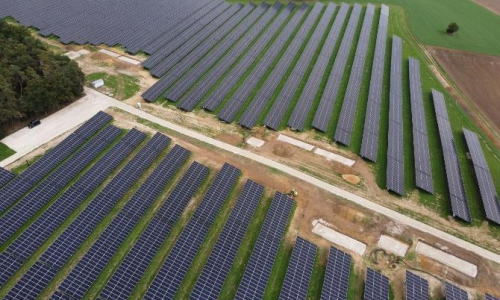

Auch am Standort Schönleiten ist die Modulmontage vollständig abgeschlossen, ebenso die Verkabelung der PV-Anlage bis einschließlich der Wechselrichter. Die Fundamentierungsarbeiten für die Trafostation und für die Speicher-Baugrube der Batteriesysteme (BESS) sind mittlerweile weitestgehend abgeschlossen. Dank der günstigen Witterung liegen die Bauarbeiten sogar einige Wochen vor dem ursprünglichen Zeitplan, wodurch wie beim Standort Ellmau im weiteren Bauablauf eine kurze Lücke entsteht, bis die Trafostation im November und der Batteriespeicher im Dezember angeliefert werden. Auch die Finanzierung des Projekts steht: Das Eigenkapital ist vollständig gezeichnet und das Fremdkapital durch finale Darlehensverträge mit der UmweltBank AG gesichert.

3D Animation Solarspeicherpark Regenstauf 2
Achtung, mit dem Klicken auf den Link laden Sie große Datenmengen über 100 MB.

Technische Details

Für die Vermarktung des Solarstroms sind die Grünstromspeicher strategisch sehr wichtig. Bei beiden Vorhaben sind die Wechselrichter des Batteriesystems so dimensioniert, dass sie die Spitzen der PV-Leistung vollständig für ca. zwei Stunden aufnehmen können. Zudem sind beide Parks technisch so aufgebaut, dass nachträgliche Investitionen in eine Erweiterung der Batteriekapazität auf bis zu 6 Stunden möglich sind. Das Ziel ist es eine gleichmäßigere Energieversorgung mit Solarstrom für die Region und somit auch lukrativere Vermarktungsmöglichkeiten in den Morgen- und Abendstunden.


So konnten sich Mitglieder der BERR eG beteiligen

Die BERR hat mit einem Nachrangdarlehen in beide Betreibergesellschaften investiert. Jede der beiden Betreibergesellschaften hält langfristig das Eigentum an ihrem einzelnen Solarspeicherpark und wurde eigens für diesen Zweck gegründet. Dieses Vorgehen praktiziert die Windpower Unternehmensgruppe seit inzwischen 30 Jahren. An den Bürgerenergiegesellschaften von Windpower sind bereits rund 1.000 Privatpersonen sowie sechs Energiegenossenschaften finanziell beteiligt.

Die Betreibergesellschaften und damit die Solarspeicherparks werden langfristig von Windpower betreut. Eigentümer, also Kommanditisten, sind neben der BERR eG auch die Windpower Beteiligungs-GmbH & Co. KG sowie die Enerfin Holding. Letztere ist die Lieferantin der Grünstromspeicher und wird aufgrund ihres finanziellen Engagements in die Betreibergesellschaften langfristig ein hohes Interesse am optimalen Betrieb der Batterien haben. Neben dem Nachrangdarlehen sind auch eine begrenzte Anzahl Privatpersonen aus der Region direkt Kommanditisten.

Leider können aktuell keine weiteren Darlehen gezeichnet werden.
Dies war bis 19.6.2026, 20:00 Uhr möglich.


Wir werden in absehbarer Zeit wieder Beteiligungsmöglichkeiten anbieten. Wenn Sie dazu und zu den Aktivitäten der BERR auf dem Laufenden bleiben möchten, abonnieren sie einfach unseren Newsletter.

Dies waren die Beteiligungsmöglichkeiten:

Laufzeit10 Jahre15 Jahre20 Jahre
Zinssatz p.a.3 % zzgl. Bonus je nach Ergebnis der Anlage*3,5% zzgl. Bonus je nach Ergebnis der Anlage*4% zzgl. Bonus je nach Ergebnis der Anlage*
Beginn Tilgungab Jahr 6ab Jahr 11ab Jahr 16
Tilgungsraten5 gleiche Raten5 gleiche Raten5 gleiche Raten
VerzinsungAb GeldeingangAb GeldeingangAb Geldeingang
Links(Frist abgelaufen)(Frist abgelaufen)(Frist abgelaufen)
QR-Codes(Frist abgelaufen)(Frist abgelaufen)(Frist abgelaufen)

* Wenn die Ausschüttung seitens der Betreibergesellschaften an die BERR beispielsweise 25% höher ausfällt als geplant, erhöht sich Ihr Zins ebenfalls um 25%. Das heißt Sie erhalten statt 3% bei einem zehnjährigen Nachrangdarlehen 3,75% in dem entsprechenden Jahr oder bei einer zwanzigjährigen Laufzeit mit 4% werden es 5% in diesem Jahr. Diese Regelung greift ab dem 2. Bestandsjahr der Anlage. Die BERR wird jede Erhöhung ab 5% Mehrertrag in entsprechender Höhe weitergeben.

Den Zins- und Tilgungsplan mit den garantierten Mindestzinsen sehen Sie hier.

Beteiligungmind. 2.000,- €max. 50.000,- € über alle Laufzeitangebote verteilbar.
Beteiligungsschritte1.000,- €
Betilig.-VoraussetzungMitgliedschaft bei BERR eGMitglied werden

Sie wollen noch mehr BERR?

Sie möchten über aktuelle Entwicklungen Neuigkeiten aus der Genossenschaft erhalten?
Dann abonnieren Sie hier unseren Newsletter:
